高層鋼結構安裝

鋼結構具有強度高、抗震性能好、施工速度快等優點,因而廣泛用于高層和超高層建筑。其缺點是用鋼量大、造價高、防火要求高。

  用于高層建筑的鋼結構體系有:框架體系、框架剪力墻體系、框筒體系、組合筒體系、交錯鋼桁架體系等。筒體體系抗側力的性好,高度很大的鋼結構高層建筑多采用框架筒體系和組合筒體系。如110層、高411m的美國紐約世界貿易中心即框筒體系,外部為鋼柱框筒,內部為鋼框架。109層、高405m的美國芝加哥的西爾斯大廈即組合筒體系,44層(其中地下室一層)、高153.2lm的上海新錦江飯店屬于框架剪力墻體系,在中間部位以鋼板和鋼支撐組成抗側力結構。14層的上海金沙江大酒店即鋼框架體系。


     此外,近年來在高層建筑中還發展了一種鋼——混凝土的組合結構。常用的有:組合框筒體系(外部為鋼筋混凝土框筒,內部為鋼框架)、混凝土核心筒支撐體系(核心為鋼筋混凝土筒體,周圍為鋼框架)、組合鋼框架體系(用混凝土包圍鋼柱和鋼梁,并采用鋼筋混凝土樓板)、墻板支撐的鋼框架體系(用與鋼框架有效連接的鋼筋混凝土墻板等作為鋼框架的支撐)等。

  混凝上核心筒支撐體系施工時,中間的鋼筋混凝土筒體與周圍的鋼框架同時進行施工。鋼筋混凝土筒體用滑動模板、爬模、大模板等進行澆筑。一般比周圍的鋼框架超前3~5層,在現澆的鋼筋混凝土筒體上預埋鋼板或預留孔洞,以便與鋼框架連接。周圍的鋼框架吊裝與一般的鋼結構高層建筑相同。

  組合鋼框架體系的施工,先吊裝鋼框架,然后在柱、梁周圍組裝模板、澆筑混凝土,鋼框架的吊裝業與一般的鋼框架高層建筑相同。


一、鋼結構安裝前的準備工作

1、 鋼結構構件的預檢和配套

  鋼結構構件在出廠前,制造廠應根據制造規范、規定和設計圖紙的要求進行產品檢驗,填寫質量報告和實際偏差值。在鋼結構構件交付結構吊裝單位后,結構吊裝單位再在制造廠質量報告的基礎上,根據構件種類分類,再進行復檢或抽檢。

  鋼結構吊裝單位對鋼構件預檢的項目,主要是與施工安裝質量和工效直接有關的項目,如:外形幾何尺寸、螺孔大小和間距、預埋件位置、焊縫剖口、節點摩擦面、構件數量規格等。構件的內在制作質量以制造廠質量報告為準。至于構件預檢的數量,一般是關鍵構件全部檢查,其他構件抽查10%~20%,預檢時應記錄一切預檢的數據。

2、鋼柱基礎檢查

  第一節鋼柱直接安裝在鋼筋混凝土柱基底板上。鋼結構的安裝質量和工效同柱基的定位軸線、基準標高直接有關。安裝單位對柱基的預檢重點是:定位軸線間距、柱基面標高和地腳螺栓預埋位置。其偏差要滿足規范要求。

(1)檢查定位軸線
  定位軸線從基礎施工起就應重視,先要做好控制樁。待基礎澆筑混凝土后再根據控制樁將定位軸線引渡到樁基鋼筋混凝土底板面上,然后預檢定位線是否同原定位線重合、封閉,每根定位軸線的總尺寸誤差值是否超過控制數,縱橫定位軸線是否垂直、平行。定位軸線預檢是在彈過線的基礎上進行,預檢是由業主、土建、安裝三方聯合進行,對檢查數據要統一認可鑒定證明。

(2)檢查柱間距
  柱間距檢查是在定位軸線認可的前提下進行,采用標準尺實測柱距(應是通過計算調整過的標準尺)。柱距偏差值應嚴格控制在±3mm范圍內。因為定位軸線的交叉點是柱基中心點,是鋼柱安裝的基淮點,鋼柱豎向間距以此為準,框架鋼梁的連接螺孔的孔洞直徑一般比高強螺栓直徑大1.5mm~2.0mm,如柱距過大或過小,直接影響整個豎向框架梁的安裝連接和鋼柱的垂直,安裝中還會有安裝誤差。

(3)檢查單獨柱基中心線
  檢查單獨柱基的中心線同定位軸線之間的誤差,調整柱基中心線使其同定位軸線重合,然后以柱基中心線為依據,檢查地腳螺栓的預埋位置。

(4)檢查柱基地腳螺栓
  柱基地腳螺栓檢查內容為:
  1)檢查螺栓長度。螺拴的螺紋長度應保證鋼拄安裝后螺母擰緊的需要;
  2)檢查螺栓垂直度。如誤差超過規定必須矯直,矯直方法可用冷校法或火焰熱校法。檢查螺紋是否損壞,檢查合格后在螺紋部分涂上油,蓋好帽套加以保護;
  3)檢查螺栓間距。實測獨立柱地腳螺栓組間的偏差值,繪制平面圖表明偏差數值和偏差方向。與地腳螺栓相對應的鋼柱安裝孔,根據螺栓的檢查結果進行調整,如有問題,應事先擴孔,以保證鋼柱的順利安裝;

(5)實測基準標高
  在柱基中心表面和鋼柱底面之間,考慮到施工因素,規定有一定的間隙作為鋼柱安裝前的標高調整,該間隙我國的規范規定為50mm。基準標高點一般設置在柱基底板的適當位置,四周加以保護,作為整個高層鋼結構工程施工階段的標高的依據。以基準標高點為依據,對鋼柱柱基表面進行標高實測,將測得的標高偏差用平面圖表示之,作為臨時支承際高塊調整的依據。

3、 標高塊設置及柱底灌漿
  為了精確控制鋼結構上部結構的標高,在鋼柱吊裝之前,要根據鋼柱預檢(實際長度、牛腿間距離、鋼柱底板平整度等)結果在柱子基礎表面澆筑標高塊。標高塊用無收縮砂漿,立模澆筑,其強度不宜小于30N/mm2,標高塊面須埋設厚度為l6~20mm的鋼面板。澆筑標高塊之前應鑿毛基礎表面,以增強粘結。

  待第一節鋼柱吊裝、校正、和錨固螺栓固定后,要進行底層鋼柱的柱底灌漿,灌漿前應在鋼柱底板四周立模板,用水清洗基礎表面,排除多余積水后灌漿。灌漿用砂漿基本上保持自由流動,灌漿從一邊進行,連續灌注,灌漿后用濕草包或麻袋等遮蓋養護。

4、 鋼構件現場堆放
  按照安裝流水順序由中轉堆場配套運進現場的鋼構件,利用現場的裝卸機械盡量將其就位到安裝機械的回轉半徑內。由運輸造成的構件變形,在施工現場要加以矯正?,F(xiàn)場用地雖然緊張,但作結構安裝階段必要的用地還是必須安排的,例如,構件運輸?shù)缆贰⒌孛嫫鹬貦C(jī)行走路線,輔助材料堆放,工作棚,部分構件堆放等。一般情況下,結構安裝用地面積宜為結構上地面積的1.5倍,否則要順利進行安裝有困難。

5 、安裝機械的選擇
  高層鋼結構安裝皆用塔式起重機,要求塔式起重機的臂桿長度具有足夠的覆蓋面;要有足夠的起重能力,以滿足不同部位構件起吊的要求;鋼絲繩容量要滿足起吊高度要求;起吊速度要有足夠檔次,以滿是安裝需要;多機作業時,臂桿要有足夠的高差,以保證各起重機安全運轉。各塔式起重機之間應有足夠的安全距離,確保臂桿不與塔身相碰。
  如用附著式塔式起重機,錨固點應選擇鋼結構便于加固、有利于形成框架整體結構和有利于玻璃幕墻安裝的部位。對錨固點應進行計算。
  如用內爬式塔式起重機,爬升位置應滿足塔身白由高度和每節柱單元安裝高度的要求,塔式起重機所在位置的鋼結構,在爬升前應焊接完畢,形成整體。
  塔式起重機的具體選擇和使用可參考有關施工手冊。

6、安裝流水段的劃分

  高層鋼結構安裝需要按照建筑物平面形狀、結構型式、安裝機械數量和位置等劃分流水段。
  平面流水段劃分應考慮鋼結構安裝過程中的整體穩定性和對稱性,安裝順序一般由中央向四周擴展,以減少焊接誤差。
  立面流水段劃分,以一節鋼柱高度內所有構件作為一個流水段。


二、 鋼結構構件安裝與校正

  鋼結構高層建筑的柱子,多為3~4層一節,節與節之間用坡口焊連接。
     在吊裝第一節鋼柱時,應在預埋的地腳螺栓上加設保護套,以免鋼柱就位時碰壞地腳螺栓的絲牙。鋼柱吊裝前,應預先在地面上把操作掛籃、爬梯等固定在施工需要的柱子部位上。

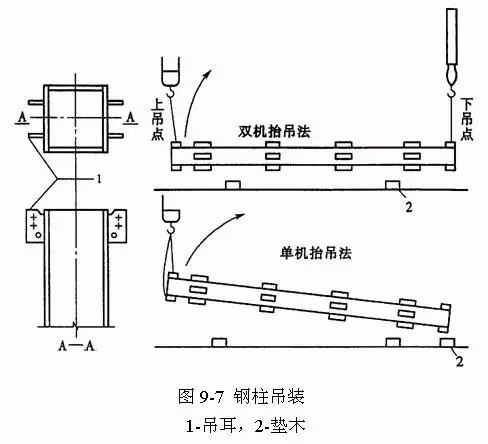

  鋼柱的吊點在吊耳處(柱子在制作時于吊點部位焊有吊耳,吊裝完畢再割去)。根據鋼柱的重量和起重機的起重量,鋼柱的吊裝可用雙機抬吊或單機吊裝(下圖)。單機吊裝時需在柱子根部墊以墊木,以回轉法起吊,嚴禁柱根拖地。雙機抬吊時,鋼柱吊離地面后在空中進行回直。
  鋼柱就位后,先調整標高,再調整位移,最后調整垂直度。柱子要按規范規定的數值進行校正,標準柱子的垂直偏差應校正到零。當上柱與下桿發生扭轉錯位時,可在連接上下柱的耳板處加墊板進行調整。

    為了控制安裝誤差,對高層鋼結構先確定際準柱,所謂標準柱即能控制框架平面輪廓的少數柱子,一般是選擇平面轉角柱位標準柱。正方形框架取4根轉角柱;長方形框架當長邊與短邊之比大于2時取6根柱;多邊形框架則取抓標注作為標準柱。

  一般取標準柱的柱基中心線作為基準點,用激光經緯儀以基準點為依據對基準柱的垂直度機進行觀測。在激光儀測量時,為了糾正由于鋼結構震動產生的誤差和儀器安裝誤差,機械誤差等,激光以每測一次轉動90o,在目標上共測4個激光點,以這4個激光點的相互交點位準測量安裝誤差(下圖)。
  為使激光束通過,在激光儀上方的金屬或混凝土樓板上皆需固定或埋設一個小鋼管。


   鋼柱標高的調整,每安裝一節的鋼柱后,對柱頂進行一次標高實測,標高誤差超過6mm時,需要進行調整,一般用低碳鋼板墊到規定要求。如誤差過大,不宜一次調整,可先調整一部分,待下一次在調整,否則一次調整過大會影響支撐的安裝和鋼梁表面的標高。中間框架柱的標高宜稍高些,因為框架安裝工期長,結構自重不斷增大,中間柱承受的荷載較大,基礎沉降也大。

  鋼柱軸線位移的校正,以下一節鋼柱頂部的實際柱中心線為準,安裝鋼柱的底部對準下節鋼柱的中心線即可。校正位移時應注意鋼柱的扭轉,鋼柱扭轉對框架安裝不利。

    鋼梁在吊裝前,應于柱子牛腿處檢查標高和柱子間距,主梁吊裝前,應在梁上裝好扶手桿和扶手繩,待主梁吊裝就位后,將扶手繩與鋼柱系牢,以保證施工人員的安全。

  一般在鋼梁的上翼緣處開孔,作為吊點。吊點位置取決于鋼梁的跨度。為加快吊裝速度,對重量較小的次梁和其它小梁,多利用多頭吊索一次吊裝數根。
  有時將梁、柱在地面組裝成排架進行整體吊裝,以減少高空作業,既能保證工程質量有能加快工程進度。
  安裝框架主梁時,要根據焊縫收縮量預留焊縫變形量。安裝主梁時對柱子垂直度的監測,除監測安裝主梁的柱子的兩端垂直度變化外,還要監測相鄰與主梁連接的各根柱子的垂直度變化情況,保證柱子除預留焊縫收縮之外,各項偏差均符合規范要求。
  安裝樓層壓型鋼板時,先在梁上畫出壓型鋼板鋪鋼的位置線。鋪放時要對正相鄰倆排壓型鋼板的端頭坡形槽口,以便使現澆層中的鋼筋能順利通過。
  在每一節柱子的全部構件安裝、焊接、拴接完成并驗收合格后,才能從地面引測上一節柱子的定位軸線。


三、鋼結構構件的連接施工
  鋼構件的現場連接是鋼結構施工中的重要問題,對連接的基本要求是:提供設計要求的約束條件,應有足夠的強度和規定的延性,制作和施工簡便。
  目前鋼結構的現場連接,主要是用高強度螺栓和電焊連接。鋼柱多為坡口電焊連接。梁與柱、梁與梁的連接視約束要求而定,有的用高強度螺栓,有的則坡口焊和高強度螺栓共用。


四、 安全施工措施
  鋼結構高層和超高層建筑施工,安全問題十分突出,應該采用有力措施保證安全施工:
1、在柱、梁安裝后而未設置澆筑樓板用的壓型鋼板時,為便于柱子螺栓等施工的方便需在鋼梁上鋪設適當數最的走道板。
2、鋼結構吊裝時,為防止人員、物料和工具墜落或飛出造成安全事故,需鋪設安全網。安全網分為平網和豎網(下圖)。
  安全平網設置在粱面以上2m處,當樓層高腹小于4.5m,時,安全平網可隔層設置。安全平網要求在建筑平面內鋪滿。
  安全豎網鋪設在建筑物外圍,防止人和物飛出造成安全事故。豎網鋪設的高度一般為倆節柱的高度。
3、為便于接柱施工,在接柱處要設操作平臺。平臺固定在下節柱的頂部。


    4、鋼結構施工需要許多設備,如電焊機、空壓機、氧氣瓶、乙炔瓶等,這些設備需隨著結構安裝而逐漸升高。為此,需在剛安裝的鋼梁上設置存放設備用的平臺。設置平臺的鋼梁,不能只投入少量臨時螺栓,而需將緊固螺栓全部投入并加以擰緊。

5、為便于施工登高,吊裝柱子前要先將登高鋼梯固定在鋼柱上。為便于進行柱梁節點緊固高強度螺栓和焊接,需在柱梁節點下方安裝掛籃腳手。
6、施工用的電動機械和設備均須接地,絕對不允許使用破損的電線和電纜,嚴防設備漏電。施工用電器和機械的電纜,須集中在一起,并隨樓層的施工而逐節升高,每層樓面須分別設置配電箱,供每層樓面施工用電需要。
7、高空施工,當風速為10m/秒時,如未采取措施吊裝工作應該停止,當風速達到15m/秒時,所有工作均須停止。
8、由于現場焊接為明火作業,因此,施工時還應該注意防火,提供必要的滅火設備和消防人員。
